Restwertrückführung richtet Umbauentscheidungen im Filialportfolio
am physisch-materiellen Restwert der Einbauten aus
– nicht am Buchwert.
Abschreibungsende (T_ab) und tatsächlicher Umbauzeitpunkt (T_um) fallen fast nie zusammen.
Genau in dieser Lücke wird Kapital vernichtet.
Kurz gesagt
- Ladeneinbauten werden nach Steuer- und Bilanzlogik über meist fünf bis zehn Jahre abgeschrieben.
Umgebaut wird nach Mietvertrag, Remodel-Vereinbarung und CI-Zyklus. Das sind zwei Uhren, die selten gleich gehen. - Wird vor dem Abschreibungsende umgebaut, landet der Restbuchwert als Aufwand in der G&V.
Wird danach umgebaut, gelten funktionsfähige Einbauten als wertlos, weil sie buchhalterisch auf null stehen. - Restwertrückführung verschiebt die Umbauentscheidung vom Buchwert auf den Materialwert zum Umbauzeitpunkt:
weiternutzen, umlagern, zurückgeben oder verkaufen. - Wirksam wird sie erst auf Portfolioebene.
Dort entsteht ein interner Verwertungsmarkt, weil immer irgendwo umgebaut und irgendwo eröffnet wird.
Sie wirkt nicht als Ausgabenkürzung, sondern als Kapazitätserweiterung innerhalb bestehender Budgets.

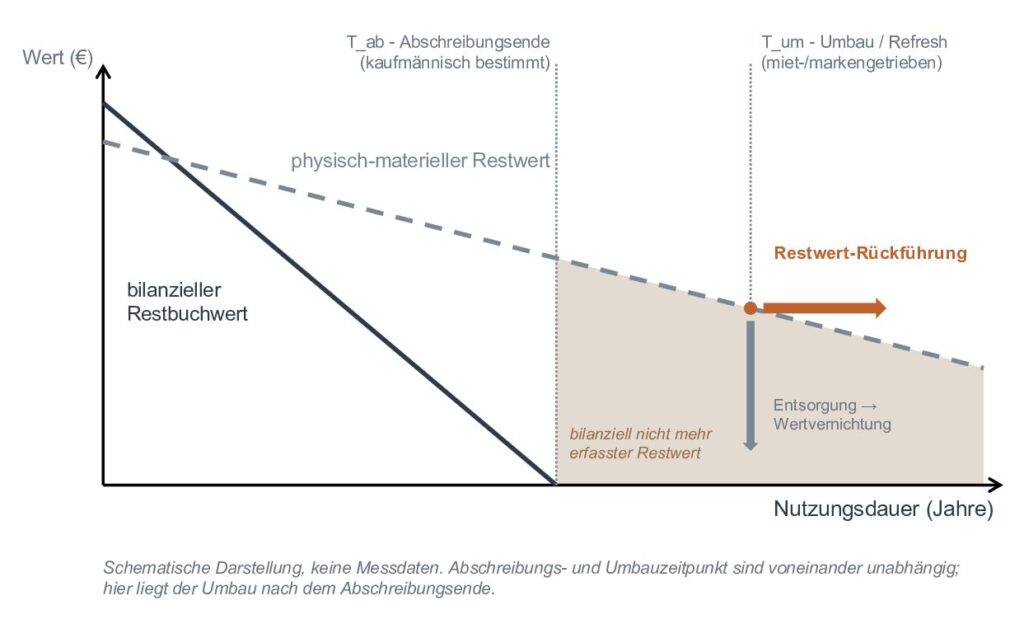

Zwei Uhren im Filialportfolio: T_ab und T_um
Im Lebenszyklus eines Ladeneinbaus gibt es zwei Zeitpunkte,
die voneinander unabhängig sind. Ich nenne sie T_ab und T_um.
- T_ab – das Abschreibungsende. Es wird buchhalterisch bestimmt.
Wie lange ein Ladeneinbau abgeschrieben wird, hängt von seiner steuerlichen Einordnung ab: als bewegliches Wirtschaftsgut oder Betriebsvorrichtung über die betriebsgewöhnliche Nutzungsdauer,
als sonstiger Mietereinbau nach Gebäudegrundsätzen oder – seit dem BMF-Schreiben vom 22.02.2023 – über eine kürzere Mietdauer (dhpg).
In der Praxis ergibt das für Ladeneinbauten meist fünf bis zehn Jahre. - T_um – der tatsächliche Umbauzeitpunkt. Er wird vertraglich und markenseitig bestimmt:
durch Mietvertragslaufzeiten, vereinbarte Remodel-Zyklen und die CI-getriebene Erneuerungslogik des Handelskonzepts.
Beide Uhren laufen nach unterschiedlichen Regeln. Mietvertragslaufzeiten liegen nach meinen Interviews mit Filialisten zunehmend bei drei bis fünf Jahren, einzelne Centerbetreiber fordern bis zu zehn. CI-Refreshs kommen dazwischen,
Vertragsverlängerungen strecken den Zyklus.
Selbst wenn die Abschreibung an die Mietdauer gekoppelt ist, bleibt die Marke eine eigene Uhr.
Die Grundlage dieses Artikels ist meine Masterarbeit:
eine Literaturanalyse und elf Experteninterviews mit Verantwortlichen aus Bauabteilungen, Planung, Filialmanagement, Instandhaltung, Finanzen und Ladenbau.
Zwei Konstellationen, zwei Fehlentscheidungen
Zum Umbauzeitpunkt zeigt der Buchwert immer eine Information, die den tatsächlichen Wert des Einbaus verfehlt. Liegt T_um vor T_ab, überzeichnet er ihn. Liegt T_um nach T_ab, unterschlägt er ihn.
Konstellation | Was der Buchwert zeigt | Was physisch vorliegt | Folge in der Praxis |
|---|---|---|---|
T_um vor T_ab | Offener Restbuchwert | Funktionsfähiger Einbau | Der Restbuchwert wird beim Ausbau ausgebucht und landet als Aufwand in der G&V – in der Praxis oft „Sonderabschreibung“ genannt. Oder der Einbau wird eingelagert, nur damit die Abschreibung weiterläuft. |
T_um nach T_ab | Null | Häufig noch funktionsfähig | Der Einbau gilt als wertlos. Eine Umlagerung wird nicht einmal geprüft, weil es keine Bewertungsgrundlage gibt. |
Beide Muster tauchen in meinen Interviews auf:
- Der Buchwert hält Einbauten fest. „Es gab den Fall, dass eine relativ neue Refraktionseinheit eingelagert wurde statt entsorgt – damit die Abschreibung weitergeführt werden konnte.“
Ein anderes Unternehmen setzte Ladenbau in ein Outlet-Center um, denn „wenn wir ihn einfach entsorgen würden, könnten wir die Abschreibung nicht mehr so tätigen, wie geplant“. - Der Buchwert erzeugt Aufwand. Küchenequipment musste nach vertraglichem Remodel-Zyklus erneuert werden, obwohl noch Abschreibungsläufe offen waren.
Die Restbuchwerte tauchten als unerwünschte Position in der G&V auf. - Der Buchwert macht Einbauten unsichtbar. „Bei Fünfjahresmietverträgen sind diese Dinge eigentlich schon abgeschrieben.“
Umgebucht wird nur, „sofern der Restwert noch signifikant war“. Bei abgeschriebenen Bauteilen „macht man sich den Aufwand des Umbuchens oft nicht“.
Der Befund ist unbequem: Wo heute wiederverwendet wird, steuert häufig der Buchwert
– und damit manchmal zufällig in die richtige Richtung, aber aus dem falschen Grund.
Rechenbeispiel: eine Filiale, zwei Umbauzeitpunkte
Ein vereinfachtes Beispiel zeigt, wo die Restwertrückführung ansetzt. Die Zahlen sind illustrativ, keine Projektdaten.
Annahmen: Ladeneinbau 300.000 €, lineare Abschreibung über acht Jahre (37.500 € pro Jahr).
Die Trägerschicht – Regalsystem, Unterkonstruktion, Wandsystem
– macht 50 % des Einbauwerts aus und ist beim Umbau noch funktionsfähig.
Ihr Neupreis liegt bei 150.000 €, Rückbau, Transport und Aufbereitung kosten 30.000 €.
Preissteigerungen sind nicht berücksichtigt.
Umbau nach 5 Jahren (T_um vor T_ab) | Umbau nach 10 Jahren (T_um nach T_ab) | |
|---|---|---|
Restbuchwert zum Umbau | 112.500 € | 0 € |
Alles raus, alles neu: Aufwand in der G&V | 112.500 € | 0 € |
Alles raus, alles neu: Trägerschicht | entsorgt | entsorgt, gilt als wertlos |
Restwertrückführung: Aufwand in der G&V | 56.250 € (nur die Markenschicht geht ab) | 0 € |
Restwertrückführung: vermiedene Investition am Zielstandort | rund 120.000 € | rund 120.000 € |
Zwei Effekte wirken hier getrennt. Die Ergebniswirkung halbiert sich im ersten Fall, weil der umgelagerte Teil mit seinem Buchwert am Zielstandort weiterläuft.
Der Liquiditätseffekt tritt in beiden Fällen ein: Der Zielstandort muss die Trägerschicht nicht neu kaufen.
Der zweite Fall ist der entscheidende. Nach reiner Buchwertlogik gibt es dort nichts zu steuern – der Wert ist null.
Nach Restwertlogik stehen 120.000 € zur Entscheidung.
Auf das Portfolio hochgerechnet: Bei 15 Umbauten pro Jahr und passendem Bedarf an anderen Standorten wären das in diesem Beispiel rund 1,8 Mio. € Investitionsvolumen, das nicht neu gebunden werden muss.
Die Entscheidungsregel am Umbauzeitpunkt
Die Restwertrückführung entscheidet bei T_um, nicht bei T_ab.
Entscheidend ist der Zustand des Einbaus vor Ort, nicht der Stand in der Anlagenbuchhaltung.
Jeder Einbau wird der ersten Option zugeordnet, die seinen Wert erhält:
- Weiternutzung am Standort – der Einbau bleibt, nur die Markenschicht wird getauscht.
- Umlagerung an einen anderen Standort – in eine Eröffnung oder einen Umbau, der zeitnah Bedarf hat.
- Rückgabe an den Lieferanten – über eine Rücknahmevereinbarung im Rahmenvertrag.
- Veräußerung – an Dritte, statt an Billighändler oder den Schrott.
- Recycling oder Entsorgung – nur für das, was keine der vier Optionen erreicht.
Eine Option lohnt sich, wenn der erhaltene Wert größer ist als der Aufwand für Ausbau, Transport, Aufbereitung und Wiedereinbau.
Die Reihenfolge folgt der Abfallhierarchie des Kreislaufwirtschaftsgesetzes:
Wiederverwendung vor Recycling.
Damit unterscheidet sich die Restwertrückführung von der Wiederverwendungsquote.
Die Quote zeigt nachträglich, wie viel wiederverwendet wurde, und braucht dafür ein vollständiges Mengengerüst, das in der Praxis fehlt. Die Restwertrückführung wirkt vorab, an der Stelle, an der entschieden wird. Die Quote bleibt eine Berichtsgröße,
die Restwertrückführung ist die Steuerungsgröße.
Warum das nur auf Portfolioebene funktioniert
In der einzelnen Filiale bleibt ein Restwert meist unrealisierbar:
Es gibt keinen Abnehmer. Im Portfolio gibt es ihn fast immer.
Phasenparallelität. Ein Filialportfolio befindet sich zu jedem Zeitpunkt in allen Lebenszyklusphasen gleichzeitig. Während ein Standort T_um erreicht, eröffnet ein anderer oder wird umgebaut und hat Materialbedarf. Daraus entsteht ein interner Verwertungsmarkt, auf dem Umlagerung der Regelfall sein kann statt der Ausnahme.
Aggregationslücke. Bisherige Ansätze zur Restwertbetrachtung bleiben beim einzelnen Objekt. Auch das Residual-Value-Modell von Arup und der Ellen MacArthur Foundation, das den Materialwert eines Gebäudes über einen handelbaren Kontrakt abbildet, bleibt beim Einzelgebäude und beim Markt. Die Restwertrückführung führt die Restwerte der einzelnen Umbauten zu einer rollierenden Portfoliogröße zusammen. Das ist die Lücke, die sie schließt.
Zwischenspeicher. Abgebender und aufnehmender Standort passen zeitlich nicht automatisch zusammen, die Passung muss organisiert werden. Zwei Formen gibt es in der Praxis schon: ein eigenes Depot, in dem Einbauten eingelagert werden, und eine Sammelkostenstelle, auf der zurückgenommene Geräte zum Buchwert geführt und bei Bedarf auf den Zielstandort umgebucht werden. Beide werden bisher nur für hochwertige Technik genutzt, nicht für den Ladenbau.
Ab einer gewissen Taktung erübrigt sich das Lager fast: In einem der untersuchten Portfolios mit rund 30 Neueröffnungen pro Jahr treffen Rückbau und Wiedereinbau so eng zusammen, dass kaum zwischengelagert wird.
Budgetwirkung. Für die kaufmännische Steuerung ergibt sich eine doppelte Wirkung. Werthaltige Einbauten werden seltener vorzeitig ausgebucht, und umgelagerte Bauteile ersetzen Neuanschaffungen, ohne zusätzliche Mittel zu binden. Die Restwertrückführung ist deshalb keine Ausgabenkürzung, sondern eine Kapazitätserweiterung innerhalb bestehender Budgetzyklen.
Wer entscheidet? Kostenträger ≠ Gestaltungsmacht
Die Restwertrückführung scheitert in der Praxis selten an der Rechnung, sondern an der Zuständigkeit. Die Stelle, die die Kosten trägt, entscheidet nicht über die Gestaltung – und umgekehrt. „Auf das Concept Book habe ich keinen Einfluss; das kommt alles über das Store Design“, sagte ein Instandhaltungsverantwortlicher.
In dieser Konstellation hat niemand ein Interesse am Materialrestwert der Einbauten. Die Restwertrückführung bleibt organisatorisch verwaist. Hinzu kommt: Geschäftsführungen, die nach Umsatz oder EBITDA gesteuert werden, sehen Rückbaukosten als Gewinnminderung, aber kein Instrument zeigt ihnen den Wiederverwendungswert oder vermiedene Kosten.
Daraus folgt eine organisatorische Vorbedingung: Mandat, Budgetverantwortung und Verwertungsinteresse müssen bei einer Stelle zusammenlaufen. Dafür gibt es zwei Wege:
- Intern bündeln. Beschaffung und Umbau werden zentral gesteuert, etwa über eine gewerkeweise Lieferantenstrategie. An der Schnittstelle zum Vermieter kann ein Green Lease über Energie hinaus den Umgang mit dem Mietereinbau regeln: Rückbaubarkeit, Übergabe der Materialdaten, Umgang mit dem Restwert.
- Auslagern. Im Anbietermodell bleibt der Hersteller Eigentümer der Einbauten und hat damit selbst das Interesse an deren Restwert. Bei Leuchten und IT ist das in den untersuchten Portfolios schon Praxis, bei der Ladeneinrichtung noch nicht.
Die Restwertrückführung funktioniert in beiden Modellen, weil sie am Bauteil definiert ist und nicht am Eigentum.
Es ändert sich nur, wer den Restwert realisiert.
Voraussetzungen und Grenzen
Die Restwertrückführung ist heute ein Bewertungsrahmen, keine fertige Kennzahl. Ob ein Portfolio sie anwenden kann, zeigen drei Anteilsgrößen. Sie messen keine Wirkung, sondern ob die Voraussetzungen erfüllt sind.
Kennzahl | Was sie misst |
|---|---|
Digitalisierungsgrad | Anteil der Filialen mit validem Materialpass oder strukturiertem Bauteildatensatz |
Gesicherte Nutzungsperspektive | Anteil der Umbauten, die an eine Vertragsverlängerung gekoppelt sind |
Zentralisierungsgrad | Anteil des Portfoliovolumens, dessen Beschaffung und Umbau zentral gesteuert werden |
Die Grenzen gehören dazu:
- Daten: Ohne Wissen über den Bestand gibt es keinen Restwert. Für den Anfang genügt je Filiale ein schlanker Datensatz: Materialart, Menge, Verbindungsart (lösbar oder untrennbar), Datum des letzten und nächsten Umbaus. Lücken lassen sich mit Werten baugleicher Filialen oder als Szenario mit unterer und oberer Annahme schließen.
- Trennbarkeit: Ein verklebter Einbau hat keinen Restwert, den man zurückführen könnte. Wie Rückbaubarkeit in bestehende Standards passt, beschreibe ich in meinem Beitrag zu Cradle-toCradl im Innenausbau.
- Information am Bauteil: Das Materialkataster weiß, was verbaut ist. Wer vor Ort rückbaut, weiß es nicht. Maschinenlesbare Kennzeichnung am Bauteil, verknüpft mit dem CAFM-System, würde diese Lücke schließen. In der Praxis ist das noch Vision.
- Transport: Der Vorteil einer Umlagerung muss gegen Ausbau, Transport und Wiedereinbau gerechnet werden. Bei weiten Wegen kann er aufgezehrt werden.
- Portfolioprofil: Der interne Markt braucht Umschlag und ähnliche Ladenbaugenerationen. In kleinen oder sehr heterogenen Portfolios wirkt er schwächer.
- Bewertungsmethode: Wie der physisch-materielle Restwert im Einzelnen bestimmt wird, ist methodisch noch offen. Das Rechenbeispiel oben nutzt eine Vereinfachung: vermiedene Neuanschaffung abzüglich Aufwand.
Fazit: Die richtige Frage zum richtigen Zeitpunkt
Der Buchwert beantwortet die Frage, was noch in den Büchern steht. Eine Umbauentscheidung braucht die Antwort auf eine andere Frage: Was ist dieser Einbau jetzt noch wert – und wo im Portfolio wird er gebraucht?
Solange diese Frage nicht gestellt wird, entscheidet die Abschreibungstabelle über Kapital, das physisch noch da ist. Eine monetäre Bewertung des Materialrestwerts unterbleibt in den Unternehmen meist nicht, weil sie als unwirtschaftlich verworfen würde. Sie unterbleibt, weil niemand mit ihr rechnet. Eine Größe, deren Existenz nicht bekannt ist, kann nicht gesteuert werden.
Bleibt die Frage an alle, die Filialportfolios verantworten: Welcher Wert liegt beim nächsten Umbau auf dem Tisch – der Buchwert oder der Materialwert?
Häufige Fragen zur Restwertrückführung
Was ist Restwertrückführung?
Restwertrückführung ist eine Steuerungslogik für Filialportfolios, entwickelt von Maria Klipstein. Sie richtet Umbauentscheidungen am physisch-materiellen Restwert der Einbauten zum Umbauzeitpunkt aus statt am Buchwert und führt die Restwerte über das Portfolio zu einem internen Verwertungsmarkt zusammen.
Was bedeuten T_ab und T_um?
T_ab ist das Abschreibungsende eines Einbaus, bestimmt durch Steuer- und Bilanzregeln. T_um ist der tatsächliche Umbauzeitpunkt, bestimmt durch Mietvertrag, Remodel-Vereinbarung und CI-Zyklus. Weil beide unabhängig sind, trifft der Buchwert am Umbauzeitpunkt systematisch die falsche Aussage.
Was ist der Unterschied zwischen Restwert und Restbuchwert?
Der Restbuchwert ergibt sich aus Anschaffungskosten minus planmäßiger Abschreibung und sinkt rechnerisch auf null, unabhängig vom Zustand. Der Restwert ist der Material- und Nutzungswert, der physisch im Bauteil steckt. Ein vollständig abgeschriebenes Regal kann noch einen erheblichen Restwert haben.
Wie lange werden Ladeneinbauten abgeschrieben?
Das hängt von der steuerlichen Einordnung ab: als bewegliches Wirtschaftsgut oder Betriebsvorrichtung über die betriebsgewöhnliche Nutzungsdauer, als sonstiger Mietereinbau nach Gebäudegrundsätzen oder – seit dem BMF-Schreiben vom 22.02.2023 – über eine kürzere Mietdauer. In der Praxis sind es meist fünf bis zehn Jahre. Die Einordnung im Einzelfall gehört in die Steuerberatung.
Ab welcher Portfoliogröße lohnt sich Restwertrückführung?
Eine feste Untergrenze gibt es nicht. Entscheidend ist, wie oft Rückbau und Eröffnung zeitnah zusammentreffen und wie ähnlich die Ladenbaugenerationen sind. Meine Arbeit richtet sich an Portfolios ab 20 Standorten.
Ersetzt die Restwertrückführung die Wiederverwendungsquote?
Nein. Die Wiederverwendungsquote bleibt eine Berichtsgröße, die nachträglich zeigt, wie viel wiederverwendet wurde. Die Restwertrückführung ist die Steuerungsgröße, die vorab am Umbauzeitpunkt entscheidet.
